中条駅西口周辺整備事業の工事状況 平成29年2月

月ごとに工事状況を写真で紹介しています

 平成29年2月の工事状況

平成29年2月の主な工事施工内容(予定を含む)

  • 東日本旅客鉄道株式会社施行工事
     駅舎等解体撤去工事・・・・・・・・上りホーム上屋撤去工事・中条駅舎本屋撤去工事
  •  胎内市施行工事
     排水構造物設置工事・・・・・・・・仕上げ作業 2月13日 工事完了

東日本旅客鉄道株式会社施行工事
東西自由通路・中条橋上駅舎
胎内市施行工事(地域整備課)
中条駅西口駅前広場

遠景

■跨線橋から見た駅構内(2月1日)
 1番線ホーム2番線ホームの上屋の撤去
上屋遠景

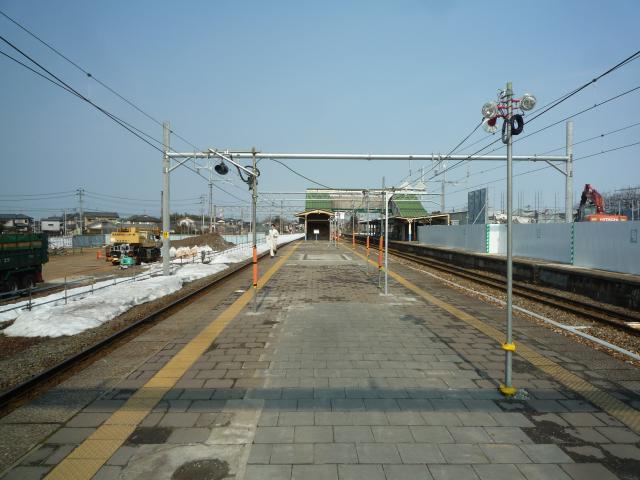

■1番線ホーム 中条駅舎(2月1日)
 1番線ホーム上の上屋を撤去
上屋1

■1番線 改札口から旧駅舎を望む(2月1日)
 上屋の屋根が撤去され支柱だけ残っています

上屋2

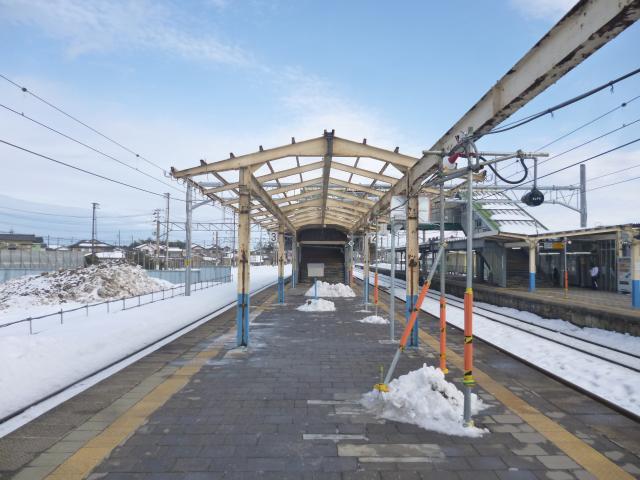

■2番線ホームの上屋(2月1日)
 上屋屋根の撤去完了
 夜間工事で基礎支柱の撤去を行います
解体1

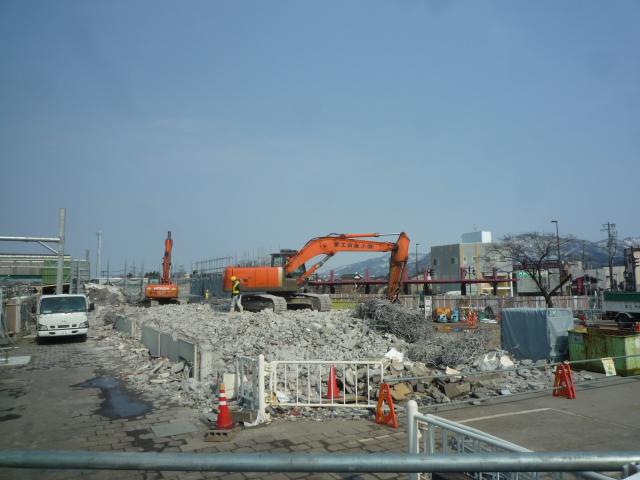

■駅舎解体中(2月13日)
 駅舎の解体が約1/3まで進んでいます
解体2

■東口側の中条駅前(2月13日)
 駅舎は全面囲われ姿が見えなくなっています
解体3
■西口側から見た中条駅(2月13日)
 ホーム上屋の撤去も進められています
駅舎解体
■駅舎が全て解体されました(2月16日)
 JR貨物側から駅前広場方向の写真
上屋解体

■ホーム上屋が撤去されました(2月16日)
 2番線の状況(下り線)
ホーム状況
■ホームが狭くなっています
 1番線(上り線)ご利用の際はご注意ください

西口全景

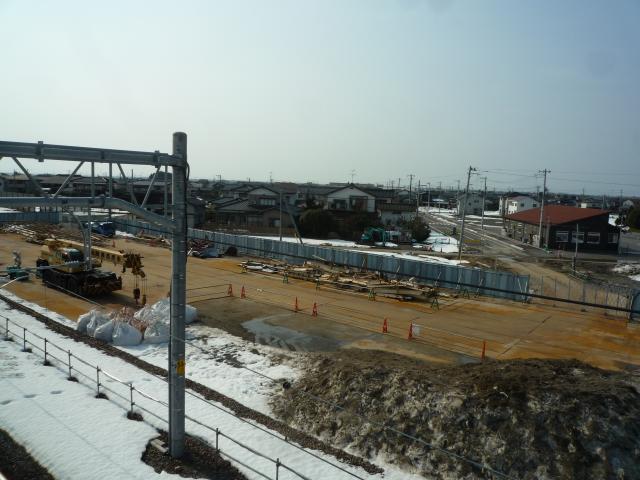

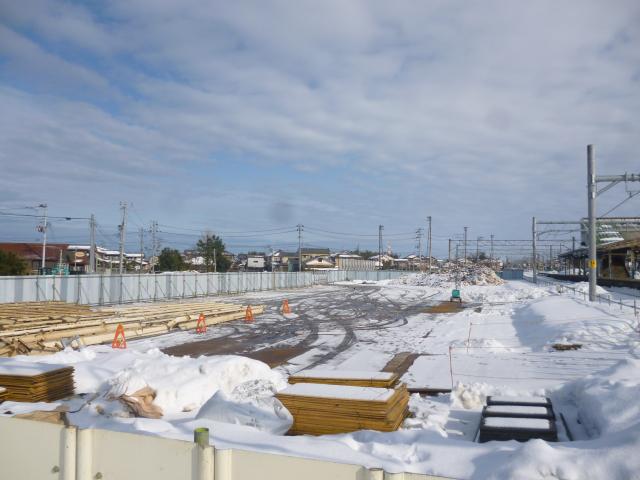

■西口広場施工ヤードの状況(2月1日)
 降雪で見えませんが全面鉄板敷しています
ボックス遠景

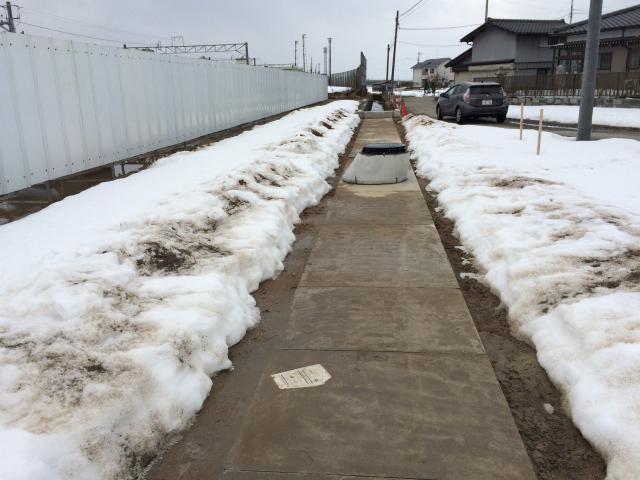

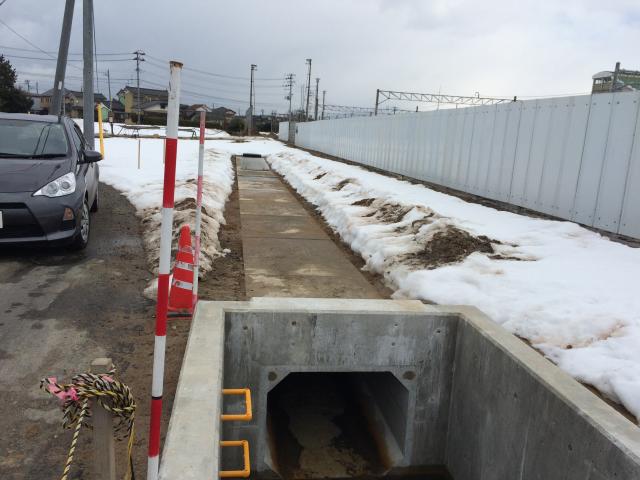

■暗渠水路の施工状況(2月1日)
 末端に集水マスを設置し施工完了
ボックス全景
■施工現場の状況(2月1日)
 降雪により水路は見えませんが・・・。
 下にボックスカルバートを施工
BOX1

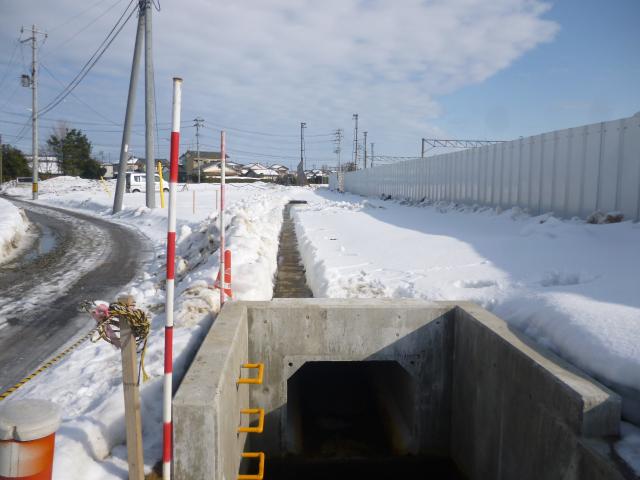

■完成した暗渠水路
 駅前広場の一部となるため水路を暗渠化
 終点側(新発田方)から起点側(村上方)
BOX2
■完成した暗渠水路
 中央のマンホールが広場の地盤面高となります
西口広場状況
■西口広場の状況(2月16日)

平成28年9月から平成29年12月

平成30年1月から平成31年4月

  • 平成30年1月
  • 平成30年2月
  • 平成30年3月
  • 平成30年4月
  • 平成30年5月
  • 平成30年6月
  • 平成30年7月
  • 平成30年8月
  • 平成30年9月
  • 平成30年10月
  • 平成30年11月
  • 平成30年12月
  • 平成31年1月
  • 平成31年2月
  • 平成31年3月
  • 平成31年4月

お問い合わせ

地域整備課中条駅西口整備係

新潟県胎内市新和町2番10号

電話番号:0254-43-6111

ekisei@city.tainai.lg.jp
